Rénover une ferme jurassienne sans effacer ce qui la tient debout

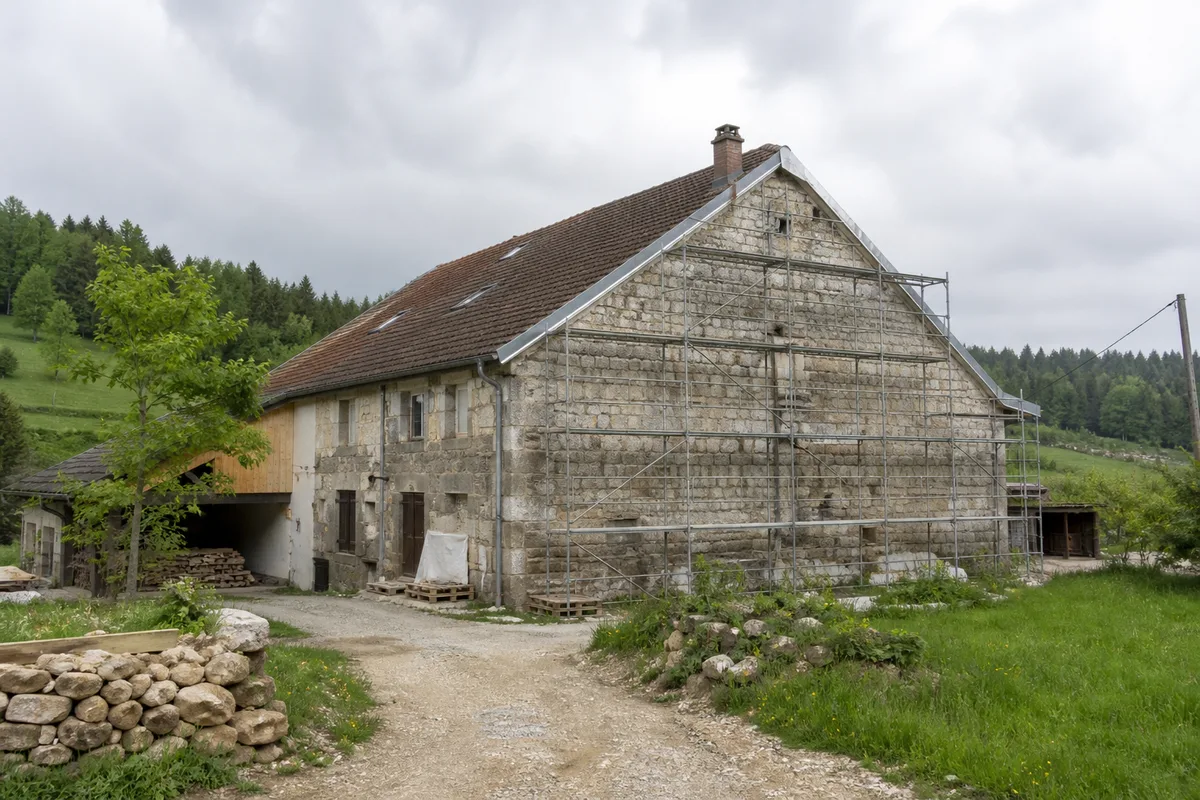

Une ferme du Haut-Jura n’est pas une maison à laquelle on aurait accolé une grange. C’est un volume unique, conçu pour abriter sous une même charpente une famille, un troupeau et la réserve de foin qui devait tenir jusqu’au printemps. Toute rénovation de ferme jurassienne commence par comprendre cette logique : les murs les plus épais ne sont pas forcément les plus porteurs, la façade la plus aveugle est celle qui prend le vent dominant, et le plancher de grange qui paraît surdimensionné l’était pour une charge qui a disparu. Reprendre ce bâti sans lire ce qui le tient debout expose à des désordres qui n’apparaîtront que deux hivers plus tard, quand les entreprises seront parties.
Lire le bâti avant de dessiner quoi que ce soit
Le corps de ferme comtois obéit à une organisation remarquablement stable d’une vallée à l’autre. Le logis occupe une extrémité, souvent celle qui reçoit le soleil du matin. L’écurie s’appuie contre lui pour profiter de la chaleur des bêtes. La grange occupe le reste de la longueur, avec sa grande porte charretière et parfois une rampe maçonnée qui permettait de rentrer le foin par le niveau haut. Cette séquence explique presque tout du bâtiment : l’épaisseur variable des maçonneries, la position des rares ouvertures, l’orientation du faîtage, la présence d’un mur de refend qui coupe le volume dans sa largeur et reprend une partie de la charpente.
Avant de poser le moindre trait sur un plan, relevez le bâtiment tel qu’il est. Un relevé sérieux note les épaisseurs de mur pièce par pièce, le sens de portée des solives, les niveaux réels des planchers, rarement horizontaux, les traces d’ouvertures bouchées et les reprises de maçonnerie lisibles en façade sous un badigeon. Le relevé prime sur le plan cadastral, qui ne dit rien de la structure et se trompe souvent sur les limites du volume bâti.
Ce que racontent les désordres
Une fissure n’est pas une pathologie en soi, c’est un message qu’il faut savoir dater. Une fissure verticale fine en partie courante d’un mur en pierre hourdé à la chaux traduit souvent un tassement ancien, stabilisé depuis longtemps. Une fissure en escalier qui suit les joints, s’ouvre vers le haut et se prolonge sous l’appui d’une fenêtre signale un mouvement de fondation encore actif. Un linteau bois fléchi au-dessus de la porte charretière indique une surcharge ou une attaque biologique. Une base de mur qui pulvérise son enduit sur quatre-vingts centimètres de hauteur raconte presque toujours la même histoire : des remontées capillaires aggravées par un enduit au ciment posé quelques décennies plus tôt.
Deux vérifications complètent utilement cette lecture. La première consiste à sonder les bois de plancher et de charpente à la pointe, en partie basse de solive et près des appuis, là où l’humidité stagne et où les insectes xylophages s’installent. La seconde consiste à ouvrir un regard au pied d’un mur pour observer la fondation réelle, qui se réduit souvent à un léger élargissement de la maçonnerie posé sur le rocher ou sur un lit de pierres. Cette absence de fondation profonde n’a rien d’anormal sur un bâti de cette époque, mais elle conditionne tout projet de décaissement, de cave creusée ou de terrassement en limite du bâtiment.
Le point commun de ces signaux tient en une phrase : ils appellent un diagnostic avant devis. Un maçon expérimenté lit beaucoup, mais dès qu’une ouverture dans un porteur, la dépose d’un refend ou une reprise en sous-œuvre entre dans le programme, la question relève d’un bureau d’études structure. Le sujet mérite d’être traité pour lui-même, et savoir quand une étude structurelle s’impose évite autant de dépenses inutiles que d’accidents.
Conduire la rénovation d’une ferme jurassienne dans l’ordre

L’ordre des travaux n’est pas une préférence d’organisation, c’est une contrainte physique. Un bâtiment ancien sèche lentement, et chaque couche posée trop tôt enferme l’humidité de la précédente. Cinq étapes structurent un chantier de corps de ferme, et les inverser coûte cher.
- La mise hors d’eau : reprise ou réfection de la couverture, traitement des points singuliers, évacuation correcte des eaux de toiture loin des pieds de mur.
- L’assainissement des maçonneries : suppression des enduits étanches en pied, décaissement périphérique si nécessaire, drainage et gestion des eaux de ruissellement du terrain.
- La structure : reprise des planchers, création ou reprise des ouvertures, consolidation de la charpente, contreventement du volume de grange.
- L’enveloppe thermique : isolation choisie en cohérence avec le comportement à la vapeur d’eau des murs, menuiseries, étanchéité à l’air.
- Le second œuvre et les finitions : réseaux, cloisons, chauffage, enduits intérieurs et extérieurs.
Ces cinq étapes se recoupent partiellement dans le temps, mais aucune ne saute son tour. Poser une isolation intérieure sur un mur dont le pied remonte encore l’humidité du sol revient à installer un piège à condensation entre deux matériaux qui ne pardonnent pas. Sécher d’abord, isoler ensuite : la règle paraît évidente, elle est pourtant la première victime des plannings tendus.
La question du volume de grange

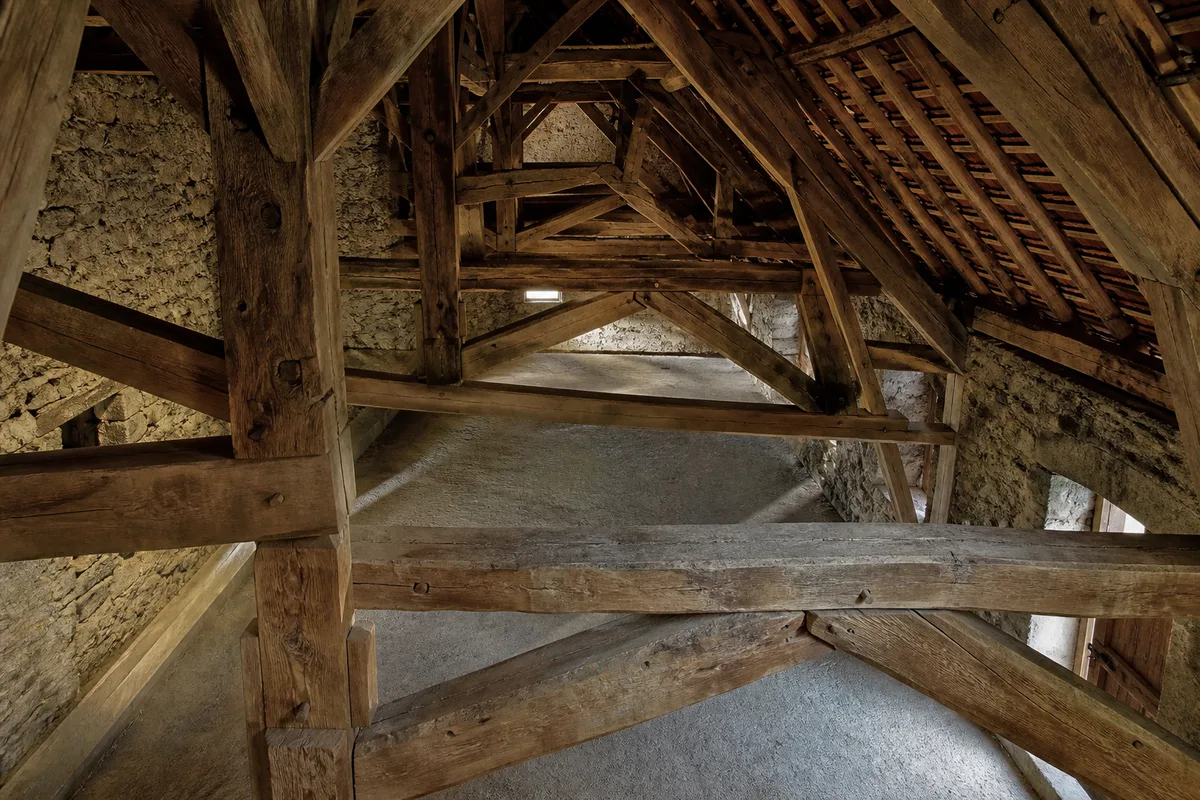

La grange est la pièce la plus tentante et la plus délicate. Son volume libre, sa hauteur sous faîtage et sa lumière possible en font le cœur d’un projet contemporain. Mais ce volume tient parce que sa charpente travaille en triangulation et que les murs gouttereaux sont maintenus par les entraits. Supprimer un entrait pour dégager la vue sur la charpente, c’est libérer un écartement que rien ne reprend plus. Les solutions existent, du tirant métallique à la reprise par portique, à condition d’être calculées et non improvisées sur le chantier. La même prudence vaut pour le plancher de grange : conçu pour une charge de foin répartie, il n’a pas été pensé pour les charges ponctuelles d’une cuisine équipée ni pour les descentes de charge d’une mezzanine ajoutée. Ouvrir se calcule, et le gain d’espace se paie soit en pièces de reprise visibles, soit en études préalables.
Les erreurs qui coûtent le plus cher
La première est l’isolation intérieure posée en aveugle. Un mur de pierre calcaire de soixante centimètres régule l’humidité par sa masse et sa capacité à évacuer la vapeur vers l’extérieur. Doubler ce mur d’un isolant fermé, avec un pare-vapeur mal traité aux jonctions, déplace le point de rosée dans l’épaisseur du complexe. Le résultat se voit en trois hivers : moisissures en angle, odeur persistante, plinthe qui gonfle. Les isolants ouverts à la vapeur, posés avec une lame d’air ou un frein-vapeur hygrovariable correctement raccordé, restent la réponse la plus sûre sur ce type de maçonnerie.
La deuxième erreur touche les enduits. Le mortier de ciment est plus résistant mécaniquement que la pierre qu’il recouvre, plus rigide, et il bloque les échanges. Sur un mur ancien, il fissure, se décolle par plaques et concentre les sels au niveau de la rupture. Les enduits à la chaux, hydraulique naturelle en corps d’enduit et aérienne en finition selon l’exposition, restent le choix cohérent avec le support : la chaux respire et se laisse reprendre localement sans purge générale.
La troisième concerne les percements. Rien ne trahit davantage une reprise trop rapide qu’une façade de grange constellée de fenêtres identiques alignées comme sur un pavillon. Le bâti agricole a une grammaire : de grandes ouvertures rares, des petites ouvertures nombreuses en partie haute, une hiérarchie franche entre la porte charretière et les jours d’écurie. Le traitement des façades et des menuiseries obéit à des règles précises que détaille notre carnet sur l’extérieur d’une ferme rénovée.
La quatrième porte sur le chauffage. Un volume de grange isolé correctement demande une puissance bien inférieure à ce que suggère le seul métrage. Dimensionner sur la surface plutôt que sur une étude thermique conduit à surpayer l’équipement, puis à le faire fonctionner hors de sa plage de rendement, avec des cycles courts qui usent le matériel. Puissance après isolation, jamais l’inverse.
Ce que représentent ces postes en ordre de grandeur

Les fourchettes ci-dessous correspondent à des ordres de grandeur constatés sur le marché français en rénovation de bâti ancien, hors situations particulières. Elles servent à cadrer une réflexion, pas à remplacer un devis.
| Poste de travaux | Ordre de grandeur constaté | Ce qui fait varier le prix |
|---|---|---|
| Réfection complète de couverture | 150 à 300 euros du m² de toiture | Type de tuile, complexité, accès, charpente à reprendre |
| Reprise ponctuelle de charpente | 300 à 900 euros du m² traité | Essence, section, présence d’attaques biologiques |
| Assainissement des pieds de mur | 150 à 400 euros du mètre linéaire | Décaissement, drain, nature du terrain |
| Ouverture dans un mur porteur | 1 500 à 4 500 euros par ouverture | Portée, type de linteau, étaiement, étude |
| Isolation et doublage intérieur | 80 à 180 euros du m² de paroi | Nature de l’isolant, traitement de l’étanchéité à l’air |
| Rénovation lourde tous corps d’état | 1 500 à 2 500 euros du m² habitable | Niveau de finition, part de structure reprise |
Ces montants se lisent ensemble, jamais isolément : un projet qui économise sur l’assainissement paiera deux fois l’isolation. La construction d’un budget réaliste, poste par poste, fait l’objet d’un développement à part sur les postes qui font vraiment le budget d’une rénovation.
Le calendrier réel d’un chantier de montagne
Le Haut-Jura impose une saisonnalité que les plannings de plaine ignorent. Les enduits extérieurs ne se posent pas par temps de gel, ce qui referme la fenêtre utile sur une partie de l’année. Les terrassements deviennent difficiles dès que le sol est pris. Les livraisons sur des accès en pente et parfois enneigés demandent une anticipation que peu de calendriers intègrent.
Un phasage réaliste vise donc à sortir le bâtiment hors d’eau et hors d’air avant l’hiver, puis à conduire le second œuvre pendant la mauvaise saison. L’hiver travaille dedans, la belle saison travaille dehors. Cette logique simple structure la plupart des chantiers de rénovation menés dans le massif, et elle explique pourquoi un corps de ferme se reprend rarement en moins de deux campagnes de travaux.
Reste la question du temps long. Un bâtiment de deux siècles a déjà survécu à plusieurs générations de reprises, dont certaines l’ont abîmé. La rénovation qui tiendra est celle qui accepte de perdre quelques mois au diagnostic pour ne pas défaire, dix ans plus tard, ce qu’elle vient de poser.
